工場の見学コースにある階段への階段昇降機を、建築確認も含めて短納期で完了

2025年11月12日
工場の見学コースには階段があり、この階段に階段昇降機の設置の相談です。 当初、元受けの建築部 設計チームの担当者は昇降機の設置には確認申請が必要ないという認識で進められていました。そのような中、急遽現地確認の依頼を受けました。
即現場に入り、現場監督、設計担当者と面談を行い、工期が8月末であることを確認しました。当方から確認申請も必要であることをご説明し8月中の施工はできないとご説明したところ、早急に段取りして欲しいと依頼されました。

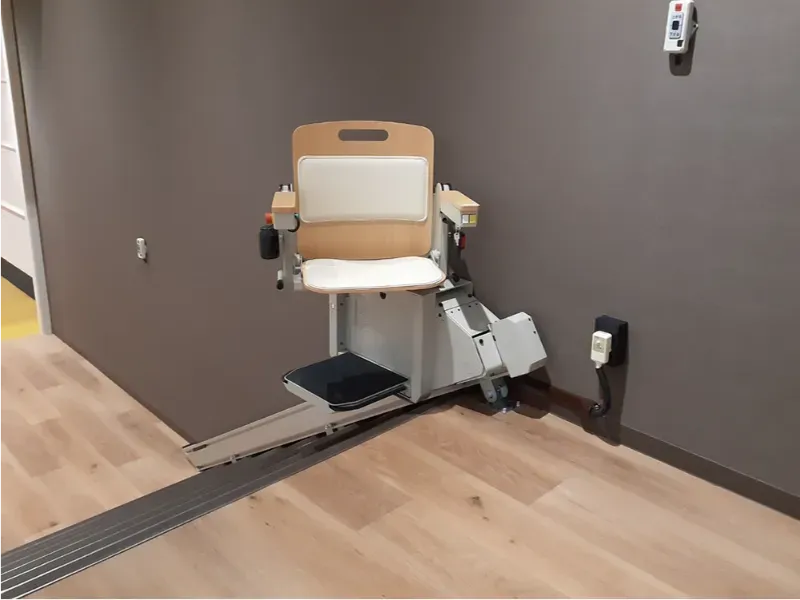

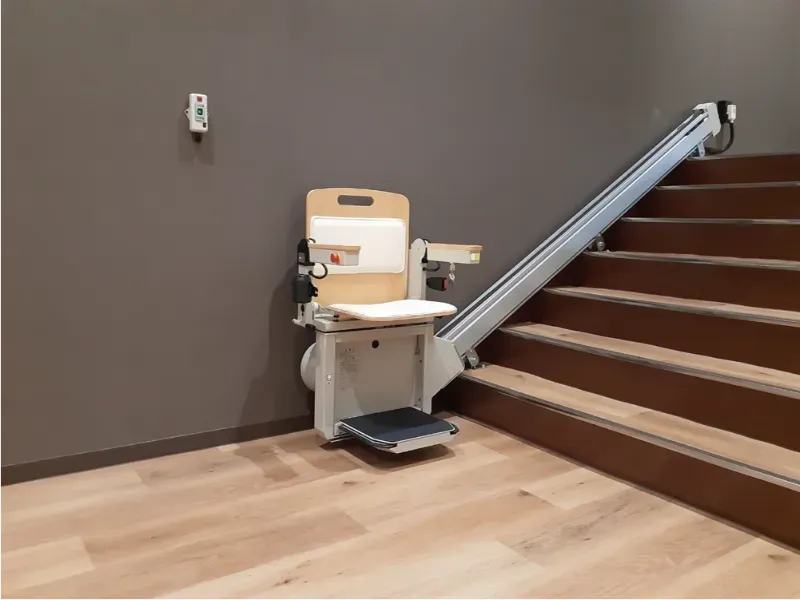

当社は、急ピッチで作業を進め9月8日付で確認済証の交付を受け、階段昇降機スーパーレーター βスリムを設置し完了検査となりました。
申請業務では検査機関への確認作業を重ね、指摘事項も受けました。工場内の設備棟の増築資料、最終の検査済証など、追加資料の確認に時間を要することが多く手間取りました。
建築確認等の行政手続きはきめ細かい対応が必要になります。経験のない工事・建築・改造等は、実績のある経験豊富な設置事業者に依頼するのがやはり安心ですね。
